一、空气质量连续监测系统
1、系统特点
在某一区域内设置若干个固定监测点,组成对环境空气进行连续自动实时监测的完整网络。一般具有如下特点:
(1)系统由若干个子站组成,各子站具有基本相同的监测项目及相同类型的仪器。如果子站点位经过较好的优化设计,则可以对该区域空气污染状况获得较好的空间分辨率。
(2)系统实时监测
(3)具有迅速收集数据处理数据、分析能力
(4)严格的质量控制,具有自动(手动)校准和自动(手动)修正功能
2、系统用途
(1)提供大量连续的污染物监测数据
(2)捕捉该区域空气污染最严重的地点和时间,得到确切的区域污染变化规律
(3)对排放量大、危害严重污染源实时监控监测,并判断来源,对空气质量影响,确定控制和防治对策。
(4)收集空气质量状况背景及其趋势的数据和累计长期监测数据,为保护人类健康,制定修改质量标准提供科学依据。
(5)进行日报、预测预报和污染影响评价、空气扩散数学模型

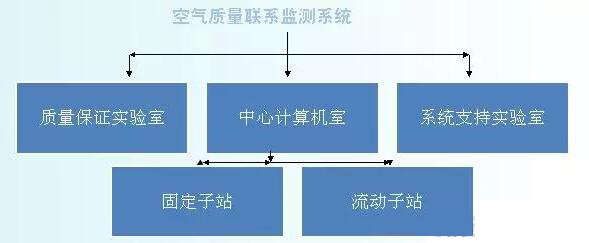

3、系统基本结构
3.1中心计算机室目的数据收取、处理、存储和输出数据外,对子站仪器经行校准和状态监视。
3.2质量保证实验室是系统质量保证工作的核心。担负着控制、监督和修正改进整个系统运行的任务。
3.3系统支持实验室是整个系统的支持和保障中心,对整个系统的仪器设备经行维护、保养和检修。
3.4固定监测子站是整个系统的基础
3.5流动监测子站是固定监测子站的补充,主要任务是对监测网络中空白点补充监测,监测网络中不需要常年监测点位经行临时监测,污染源调查和环境评价监测,突发事故监测。
二、自动监测系统
设计时要明确系统建设目标,并根据所定的系统建设目标经行系统设计。包括:点位数、布局、设置、测试项目、适用分析方法、数据捕获率和数据质量要求及必需的仪器设备配备和良好的运行环境。
1、点位布局遵循基本的原则
(可参考环境空气质量监测规范(试行))
(1)具有较好的代表性,能客观反映一定空间范围内的环境空气污染水平和变化规律;
(2)各监测点之间设置条件尽可能一致,使各个监测点获取的数据具有可比性;
(3)监测点应尽可能均匀分布,同时在布局上应反映城市主要功能区和主要大气污染源的污染现状及变化趋势;
(4)应结合城市规划考虑监测点的布设,使确定的监测点能兼顾未来城市发展的需要;
(5)为监测道路交通污染源或其他重要污染源对环境空气质量影响而设置的污染监控点,应设在可能对人体健康造成影响的污染物高浓度区域。
2、监测子站设置
一般以流动和固定污染源为监测对象,遵循一下原则:
(1)根据区域类别特性、污染状况、人口布局、地形、气象等因素,使点位具有较好的代表性。
(2)排除周围环境可能干扰监测结果的局地因素,还应考虑其他大气物理因素和污染物活性等因素。
(3)50m范围内不能有明显的污染源
(4)附件一定范围内不能有高大建筑物货其他阻碍环境空气流通,一般经验是采样口到最高障碍物距离至少高出采样口2倍以上。
(5)采样口周围270度范围,环境空气流通不受影响,如果采样管一边靠近建筑物,至少采样口周围要有180度弧形范围的自由空间。
(6)点位应长期使用,不轻易改动。
(7)稳定可靠的电源
(8)安全和消防措施须有保证,便于车辆进出。
3、监测子站仪器设备运行管理
(1)没有启动自动校准的设备,5~7D对子站运行仪器进行零点和标点检查、校准。
(2)定期(每半年)对子站仪器进行多点线性校准。
(3)定期(每月不少于一次)对子站运行进行精密度和准确度审核
(4)每季度对颗粒物分析仪进行一次流量校准,警告线7%,控制限10%。
(5)每半年对NOX钼炉做一次转化效率,96~102%之间。
(6)电子天平仪器每半年做一次K0值检查。
(7)动态校准仪没半年做一次质量流量计线性度,应达到0.9999。
(8)零气纯度每半年检查一次,活性炭、氧化剂更换周期建议为三个月.
(9)采样总管气密性检查,使用采样总管气密性测试仪,直接测试。
(10)检测限检查,每年一次。
(11)采样总管及切割头清洗每半年一次。
(12)预防性维修
(13)针对性检修
4、仪器摆放
(1)采样总管尽可能靠近分析仪器,以尽可能减少支管长度。
(2)抽风机排气口和排气总管尽可能远离采样口
(3)数采器和仪器尽可能分开放置,避免振动影响
(4)空调应远离采样管和仪器
5、监测站房建设
环境要求控制所有能影响样品稳定性、样品内的化学反应或样品组分的外部物理因素,如光、电压、温度、湿度、仪器震动等。
(1)面积应在10-25m2。无窗或双层密封窗结构,有隔断缓冲间。
(2)四周开阔的房顶,气象杆与房顶高度不能小于2m。
(3)采样风机排气口应设在靠近站房下部位置,与地面距离20-30cm。
(4)有良好的避雷接地和防电磁干扰,接地电阻小于4欧姆。
(5)站房温度20±5℃,夏季25-30℃,相对湿度70%以下。
(6)30-40A三相电分相使用。
(7)电压波动≤10%,电源系统有过压、过载保护
6、采样系统建设
6.1采样系统设计
(1)防雨防虫
(2)污染物滞留时间(指从采样口到达分析仪的时间)<20s,最好<10S。滞留时间取决于采样总管体积和抽风量。
(3)采样头、采样总管,支管接头必须选用特氟龙材料。
(4)支管连接端深入总管中心位置的层流区域。
(5)支管长度不能超过3m。
(6)采样总管室内部分,必须含有自动加热控制温度。
6.2采样系统建设
采样头周围一定范围内没有遮挡物,并要充分考虑附件道路上所行驶的机动车辆影响,应满足如下要求:
(1)离地面高度应为3-15M,采样口与屋顶直接距离>1m,PM10/2.5采样口与支撑物(墙壁)水平距离>1.5m。
(2)多个采样口时,各采样口间隔距离不能<1.5m。
(3)避开汽车排放尾气对一定范围监测结果产生干扰。
